Выполнение работ требует ограниченного комплекта инструментов и материалов.
Список инструментов:
- рулетка;
- нивелир (уровень);
- ножовка по металлу и рашпиль для резки и обработки торцов пластиковых труб;
- лопаты;
- трамбовка.
Список материалов:
- ливнеприемники;
- трубопроводы с фасонными элементами;
- песок;
- строительные смеси.
Для выполнения земляных работ может использоваться экскаватор, а при сооружении колодцев автокран. В зависимости от типа труб может потребоваться и другой специфический инструмент.

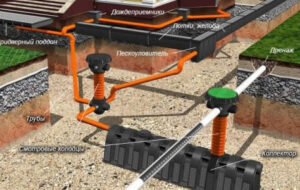

При прокладке ливневой канализации остаются актуальными все требования к устройству наружной канализационной сети с учетом некоторых особенностей. Для начала нужно определиться, куда отвести воду из новой сети. У этой проблемы есть несколько решений. Стоки можно отводить в:
- близлежащий коллектор общественной ливневой канализации;
- овраг или водоем, если это позволяет рельеф местности;
- поглотительный или накопительный колодец.
После определения точки отведения нужно продумать точки сбора и нанести все это на план участка. Собирать воду нужно от водостоков кровли и твердых покрытий на участке. Желательно собирать воду с отмостки вокруг строений для сохранения подвалов сухими. Уменьшение намокания почвы вокруг фундамента снизит воздействие на них сил морозного пучения.
Лучше, когда кровельные водостоки заведены в ливневку непосредственно, а не просто расположены над дождеприемником. Это избавит вас от лишних наледи зимой и поверхностных потоков летом.
Сбор воды с твердых покрытий может производиться одним из двух способов:
- точечным;
- линейным.
В первом случае вода стекает в относительно компактные устройства круглого или квадратного сечения. Во втором – в лотки. Первый вариант дешевле, второй – эстетичнее. Применение лотка позволяет сократить протяженность открытого протекания воды и использовать его объем для принятия большего количества воды единовременно. Конструкция дождеприемников должна обеспечивать задерживание мусора, листвы, песка.
Приемные трубопроводы проектируют вертикальными. После нанесения на схему точек сбора нужно определить их высотные отметки относительно точки водоотведения. Это позволяет понять возможную глубину заложения собирающего горизонтального трубопровода и необходимую глубину выемки грунта в траншеях для его прокладки. Уклон горизонтальных участков должен составлять 1-2 см/м.п.
Весь собирающий коллектор закладывают ниже глубины промерзания для данной местности. При невозможности достаточного заглубления над трубопроводом помещают теплоизоляционный барьер из пенополистирольных или пенополиуретановых плит. Под проездом коллектор можно защитить от продавливания помещением его в гильзу из толстостенных стальных труб.
На поворотах коллектора для возможности прочистки должны располагаться стояки приемников или смотровые колодцы. Допускается предусматривать возможность ревизии только с одной стороны прямолинейного участка.
Для прокладки используют канализационные трубы для наружных работ. Не стоит использовать трубопроводы внутренним диаметром менее 100 мм даже для вертикальных участков. Горизонтальные участки укладывают на песчаную подушку толщиной от 10 см, а затем их полностью обсыпают песком с уплотнением.
Прокладка ливневой канализации заканчивается обратной засыпкой грунта. Дальнейшие работы по благоустройству можно производить после его просадки.
